Si necesitas crear un cronograma de manera rápida y sencilla, aquí encontrarás una excelente herramienta para crear un diagrama de Gantt online.

Para este aplicativo hemos considerado dos versiones, dependiendo de cómo ingreses a esta página:

  • Versión Gratis: para uso de todos nuestros visitantes sin membresía. Permite realizar un diagrama de Gantt online básico.
  • Versión de Membresía: para uso de todos los visitantes que cuenten con una membresía activa. Podrás hacer una carta de Gantt online con opciones adicionales.

Ambas versiones tienen como objetivo solamente mostrar el diagrama de Gantt. Estos aplicativos no pretenden reemplazar a software avanzados de gestión de proyectos.

Si aún no conoces los conceptos principales de este gráfico, te sugerimos revisar nuestra entrada donde explicamos ¿qué es un diagrama de Gantt?

Contenido sólo para miembros

¿Ya tienes una cuenta?

Consigue tu membresía

Aplicación - Versión Gratuita

Ingrese los datos de su proyecto en la siguiente tabla:

Actividad Descripción Fecha de Inicio Duración (días)
A
B
+

Nota: Si estás en la versión AMP ingresa directamente el link en tu navegador: https://www.plandemejora.com/crear-diagrama-de-gantt-online/

Cómo utilizar la aplicación para crear Diagrama de Gantt Online

A continuación explicaremos su uso para la versión gratuita y la versión de membresía:

Versión Gratuita:

Para elaborar el diagrama de Gantt en la versión gratuita debe realizar la siguiente:

ingresar datos cronograma gratis

  • Agregar o eliminar actividades con los botones de “+” y “-“. Como mínimo debes tener 2 actividades y cómo máximo puedes agregar 50 actividades.
  • Ingresar los datos de descripción, fecha de inicio y duración (números enteros y días). Si no se ingresa la descripción, el diagrama se representará con la letra de la actividad.
  • Finalmente damos click en graficar y se generará el diagrama de Gantt en la parte inferior. Las actividades se ordenarán de acuerdo al tiempo de inicio más corto.
  • También podrás visualizar los datos de la fecha de inicio, fin y duración total del proyecto.
Artículos Relacionados  Diagrama de Gantt en excel con formato condicional fácil y rápido

Versión de Membresía:

Para hacer el cronograma de Gantt con nuestra versión de membresía debes seguir los siguientes pasos:

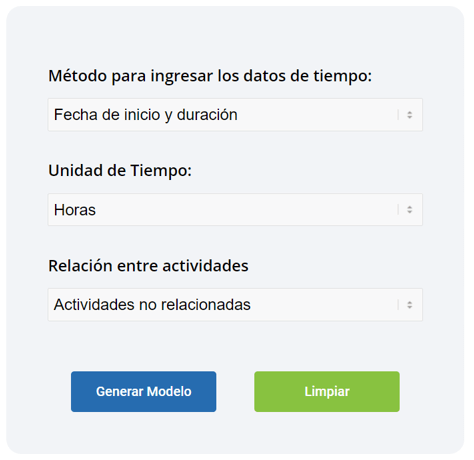

ingresar datos carta gantt

  • Seleccionar los datos a utilizar para generar nuestro gráfico:
    • Método para ingresar el tiempo de las actividades: ingresar fecha de inicio y fecha de fin o ingresar fecha de inicio y duración.
    • Unidad de tiempo. Se habilita sólo cuando selecciona en el punto anterior “fecha de inicio y duración”. Las unidades de tiempo disponibles son: horas, días, semanas y meses (30 días).
    • Relación entre actividades. Indica si el ejercicio incluye actividades relacionadas o no.
  • De acuerdo a las elecciones realizadas, se generará la tabla donde ingresará los datos. La calculadora acepta hasta 50 actividades.
  • Las duraciones se pueden ingresar en números decimales o fracciones. Por ejemplo 1 hora con 30 minutos puedo ingresarla como 1.5 horas.
  • Dar click en graficar para visualizar nuestro diagrama de Gantt.
  • Puedes modificar el gráfico directamente arrastrando el porcentaje de avance y la duración de la actividad.
  • Puedes ajustar la vista del gráfico seleccionando los botones de la parte inferior.
  • En la parte inferior se mostrarán los datos de la fecha de inicio, fin y duración total del proyecto.
  • También podrás descargar el diagrama de Gantt en el botón “Guardar Imagen”.

Relación entre la fecha de inicio, fin y duración:

Es importante explicar la relación de fecha de inicio, fin y duración; para que puedas entender cómo realiza los cálculos el aplicativo. La relación existente es:

Fecha de Fin = Fecha de Inicio + Duración

De esta manera por ejemplo, si una actividad tiene como fecha de inicio=07/11/2020 00:00  y tiene una duración de 1 día. La fecha de fin sería = 08/11/2020 00:00.

Cuando trabajamos con horas, podremos seleccionar la fecha y hora exacta en que inicia cada actividad. Para las demás unidades de tiempo al seleccionar la fecha se tomará como hora de inicio las 00:00 horas.

Ejemplo:

Artículos Relacionados  Cómo hacer un diagrama de Gantt en Excel paso a paso

Realizar un diagrama de Gantt con los siguientes datos:

Actividad Descripción Fecha de Inicio Duración (días) Avance Precedentes inmediatos
A Definir reunión de lanzamiento 2/09/2020 1 100%
B Definir objetivos 3/09/2020 4 100% A
C Determinar los requisitos 7/09/2020 5 100% A
D Requisitos de Hardware 9/09/2020 2 80% C
E Plan final de recursos 11/09/2020 4 50% A,B,C
F Personal 16/09/2020 1 50% E
G Requisitos técnicos 17/09/2020 4 0% E
H Desarrollo de base de datos 22/09/2020 2 0% G
I Desarrollo API 23/09/2020 4 0% G
J Interfaz de Usuario del Cliente 25/09/2020 4 0% G
K Testing 24/09/2020 8 0% H,I,J
L Prueba 2/10/2020 3 0% K
M Configuración de Hardware 5/10/2020 2 0% L
N Prueba del sistema 7/10/2020 3 0% M
O Lanzamiento 9/10/2020 1 0% N

Solución:

La versión gratuita, no cuenta con opciones para agregar porcentaje de avance ni dependencias, por lo que el gráfico quedaría de la siguiente forma:

Diagrama de Gantt Online gratis

En nuestra versión de membresía podrás incluir las relaciones de precedencia y los porcentajes de avance, quedando nuestro diagrama de Gantt así:

Diagrama de Gantt - Vista Día

Recuerda que puedes cambiar la vista del diagrama con los botones de la parte inferior. Así quedaría la vista semanal:

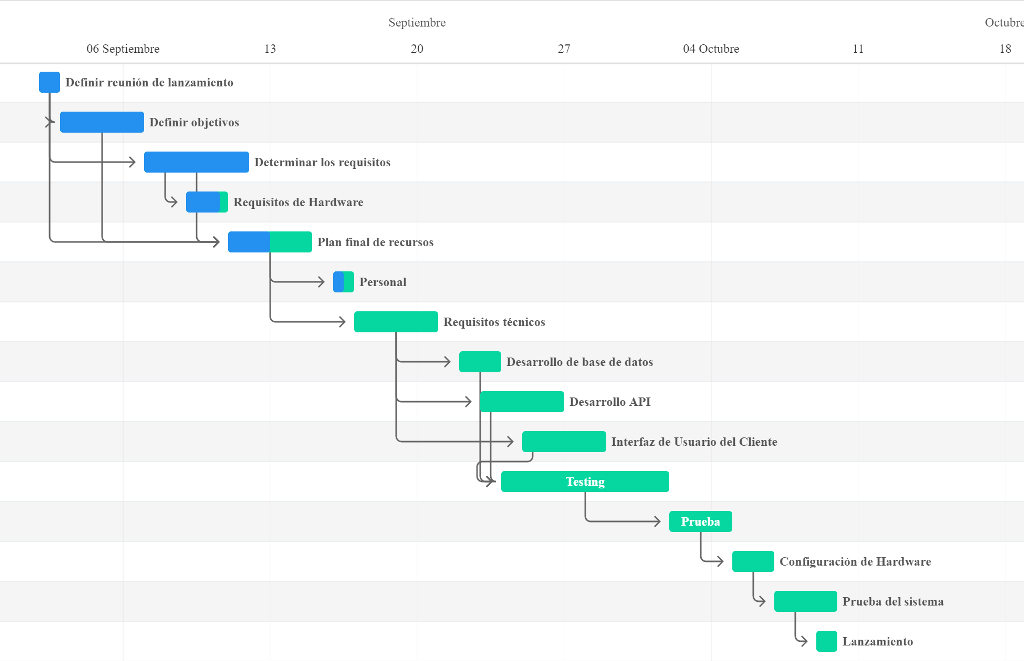

Diagrama de Gantt - Vista Semana

El funcionamiento de nuestra calculadora ha sido probado en la última versión disponible de Google Chrome. Asegúrese de mantener actualizado su navegador para evitar errores.

Reflexión final

Crear diagramas de Gantt online a partir de ahora será muy sencillo gracias a este aplicativo, y recuerda que con acceso a nuestra membresía podrás aumentar sus funcionalidades.
