Ejercicio 3.14 – McGee Carpet – Principios de Administración de Operaciones – Administración de Proyectos

McGee Carpet and Trim instala alfombras en oficinas comerciales. Andrea McGee está preocupada por el tiempo que le llevó terminar varios trabajos recientes. Algunos de sus trabajadores son poco confiables. En la tabla siguiente se proporcionan las actividades que Andrea requiere para un nuevo contrato y las estimaciones de sus tiempos de terminación optimista, más probable y pesimista (todos en días).

Actividad a m b Precedentes Inmediatos
A 3 6 8
B 2 4 4
C 1 2 3
D 6 7 8 C
E 2 4 6 B,D
F 6 10 14 A,E
G 1 2 4 A,E
H 3 6 9 F
I 10 11 12 G
J 14 16 20 C
K 2 8 10 H,I
  1. Determine el tiempo esperado de terminación y la varianza para cada actividad.
  2. Determine el tiempo total de terminación y la ruta crítica para el proyecto.
  3. Determine los IC, TC, IL, TL y la holgura para cada actividad.
  4. ¿Cuál es la probabilidad de que McGee Carpet and Trim termine el proyecto en 40 días o menos?
Artículos Relacionados  Gestión del tiempo del proyecto: probabilidad de terminar en el plazo

Este problema fue resuelto con nuestra Calculadora de Diagrama PERT CPM y Ruta Crítica Online.

Solución

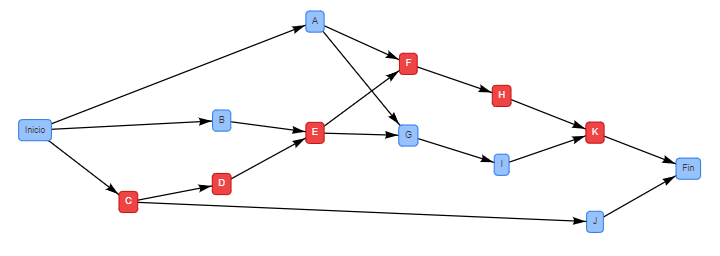

El diagrama del problema quedaría de la siguiente forma:

McGee Carpet and Trim diagrama pert

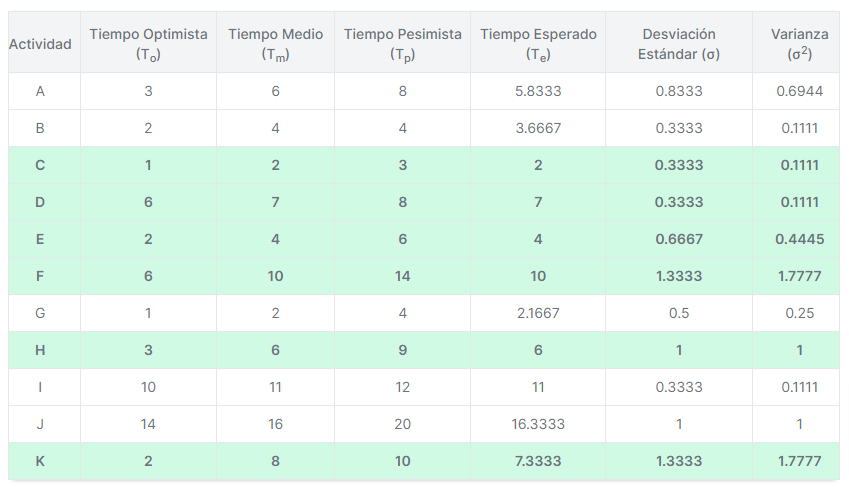

a) A continuación se muestra la tabla con el cálculo del tiempo esperado y la varianza de cada actividad

tabla de tiempos pert y varianza

b) Los resultados del punto b serían:

McGee Carpet and Trim ruta critica

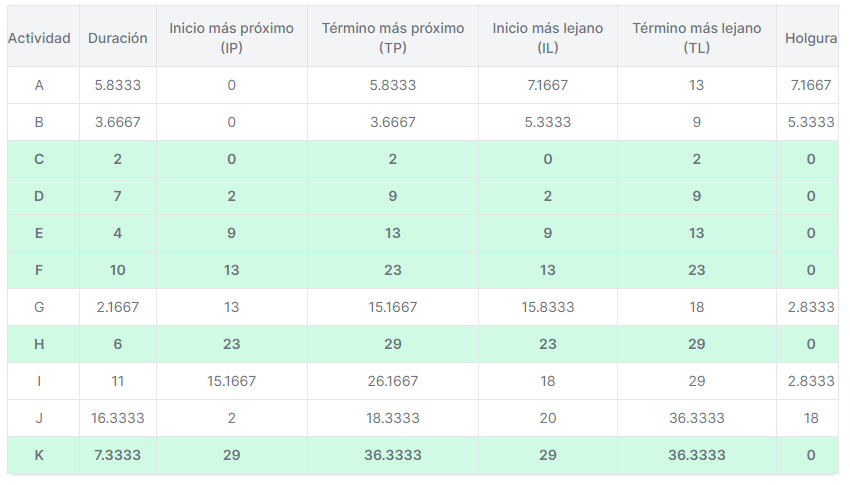

c) En la siguiente tabla se presentan los tiempos IC, TC, IL, TL y la holgura para cada actividad:

tabla de tiempos con holguras

d) Finalmente se presenta el cálculo de la probabilidad:

McGee Carpet and Trim calcular probabilidades

Principios de Administración de Operaciones - 7ma Edición - Jay Heizer y Barry Render + Solucionario Ver Listado de Problemas Resueltos
