Ejercicio 3.10 y 3.11 – Charlie Cook – Principios de Administración de Operaciones – Administración de Proyectos
3.10) Las actividades necesarias para la construcción de una máquina experimental para la detección de contaminantes quÃmicos en Charlie Cook Corp., se enlistan en la tabla siguiente. Construya una red AEN para esas actividades.
Actividad | Precedentes Inmediatos |
---|---|
A | – |
B | – |
C | A |
D | A |
E | B |
F | B |
G | C,E |
H | D,F |
3.11) Charlie Cook (vea el problema 3.10) pudo determinar los tiempos de las actividades para construir la máquina experimental para detectar contaminantes quÃmicos. A Cook le gustarÃa determinar los tiempos de IC, TC, IL, TL y holgura para cada actividad. También deben determinarse el tiempo de terminación de todo el proyecto y la ruta crÃtica. A continuación se muestran los tiempos de las actividades:
Actividad | Tiempo (semanas) |
---|---|
A | 6 |
B | 7 |
C | 3 |
D | 2 |
E | 4 |
F | 6 |
G | 10 |
H | 7 |
Este problema fue resuelto (red AEN) con nuestra Calculadora de Diagrama PERT CPM y Ruta CrÃtica Online.
Solución

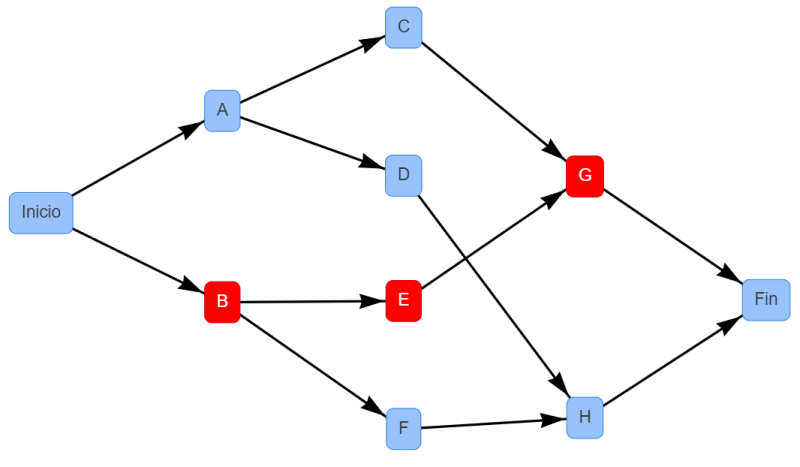

Ejercicio 3.10)
Ejercicio 3.11)
Actividad | Duración | Inicio más próximo (IP) | Término más próximo (TP) | Inicio más lejano (IL) | Termino más lejano (TL) | Holgura |
---|---|---|---|---|---|---|
A | 6 | 0 | 6 | 2 | 8 | 2 |
B | 7 | 0 | 7 | 0 | 7 | 0 |
C | 3 | 6 | 9 | 8 | 11 | 2 |
D | 2 | 6 | 8 | 12 | 14 | 6 |
E | 4 | 7 | 11 | 7 | 11 | 0 |
F | 6 | 7 | 13 | 8 | 14 | 1 |
G | 10 | 11 | 21 | 11 | 21 | 0 |
H | 7 | 13 | 20 | 14 | 21 | 1 |
La ruta crÃtica es: B → E → G
El tiempo total del proyecto es: 21 semanas
